Od pomysłu do uruchomienia Amazon FBA: realistyczny harmonogram zakupów w Chinach dla marki własnej w 2026 r

styczeń
24TH
2026

Od pomysłu do uruchomienia Amazon FBA: realistyczny harmonogram zakupów w Chinach dla marki własnej w 2026 r

W 2026 r. konkurencja pod markami własnymi Amazon będzie zacięta, ale możliwości nadal będą liczne. Wielu nowych sprzedawców zaczyna szukać zakupów w Chinach, wierząc, że „2–3 miesiące i będziemy mieli bestseller”. Rzeczywistość jest trudniejsza: od pomysłu do pierwszej przesyłki, która bezpiecznie dociera do magazynu FBA i trafia do sprzedaży typowy harmonogram wynosi 4–9 miesięcy . Niedoszacowanie tego prowadzi do problemów z przepływem środków pieniężnych, ominięcia Czarnego Piątku/Prime Day, nagromadzenia zapasów lub wymuszonej likwidacji ze stratą.

Dlaczego to trwa tak długo? Łańcuch dostaw w Chinach jest stabilny, ale obejmuje wiele warstw: iteracje projektu, testy zgodności, logistykę i odprawę celną. W 2026 r. kontrole celne będą bardziej rygorystyczne, a wymogi dotyczące zgodności – wyższe. W tym przewodniku wykorzystano najnowsze dane i doświadczenia ze świata rzeczywistego, aby rozłożyć każdy etap z miesiąca na miesiąc, pomagając sprzedawcom Amazon FBA w tworzeniu solidnych planów, skracaniu terminów i unikaniu kosztownych błędów.

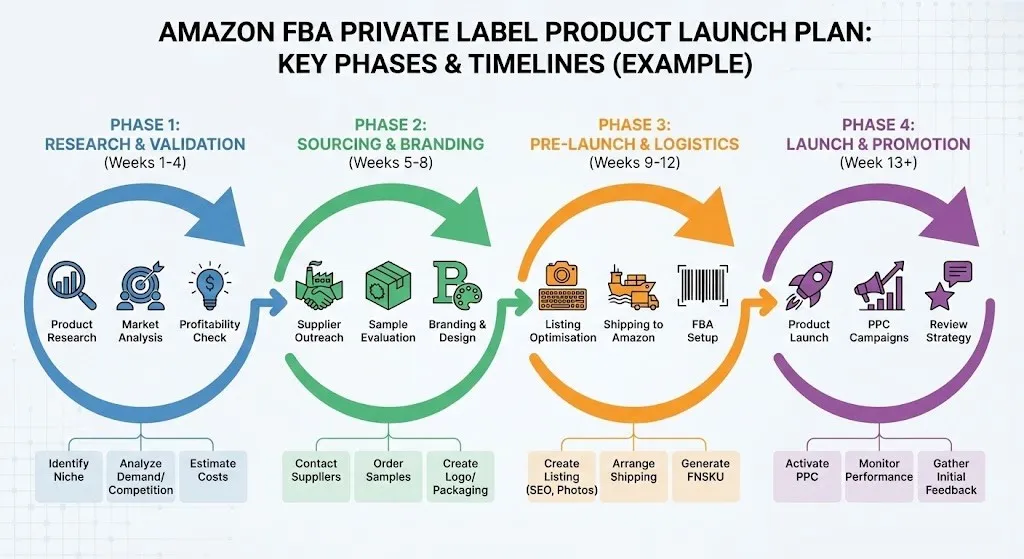

(Powyżej: Przykład infografiki planu wprowadzenia produktu pod marką własną Amazon FBA, przedstawiającej kluczowe fazy i harmonogramy)

Typowy przegląd harmonogramu wprowadzenia marki prywatnej na rok 2026

Oto standardowy harmonogram dla produktu o średniej złożoności (np. gadżetów kuchennych, kosmetyków lub artykułów gospodarstwa domowego). Proste kategorie (odzież/artykuły gospodarstwa domowego) można skompresować do 4–6 miesięcy; skomplikowane (elektronika/urządzenia inteligentne) często rozciągają się do 6–10 miesięcy.

Scena Typowy czas trwania Łączne miesiące Kluczowe rezultaty Wpływ Amazona na FBA Główne ryzyko
1. Weryfikacja pomysłu i rynku 1–2 miesiące Miesiące 1–2 Raport wykonalności produktu + cena docelowa Brak okien sezonowych Nadmierne badania opóźniają start
2. Pakiet projektowy i technologiczny + pozyskiwanie dostawców 1–2 miesiące Miesiące 2–3 Kompletny pakiet technologiczny + krótka lista dostawców Podstawa słów kluczowych na liście Niejasne specyfikacje powodujące późniejsze zmiany
3. Próbkowanie i iteracja 2–3 miesiące Miesiące 3–5 Zatwierdzona Złota Próbka Prawdziwe zdjęcia produktów/treść A+ Nadmierne poprawki
4. Oprzyrządowanie, zgodność i produkcja przedprodukcyjna 1–2 miesiące Miesiące 5–6 Formy OK + certyfikaty zgodności Zgodność opakowania/etykiety Błędy testowe wymagające powtórzenia
5. Depozyt → Produkcja → Kontrola jakości → Wysyłka 2–3 miesiące Miesiące 6–8/9 Wyroby gotowe w FBA Rejestracja w magazynie + lista na żywo Spadek jakości / opóźnienia logistyczne
6. Przygotowanie do przylotu i startu FBA 1–2 miesiące (nakładające się) Miesiące 8–9+ Aukcja na żywo + sprzedaż wstępna Opłaty za zapasy/nadwyżki Błędy etykiet przychodzących

Różnice kategorii : Odzież/artykuły domowe: 4–6 miesięcy; Elektronika/uroda: 6–9 miesięcy (dodatkowe testy FCC/CE/FDA).

Etap 1: Weryfikacja pomysłu i rynku (1–2 miesiące)

Wszystko zaczyna się tutaj. Wielu sprzedawców pomija to i od razu kieruje się do fabryk, by później wszystko przeprojektować.

Kluczowe kroki:

  • Użyj Helium 10, Jungle Scout lub Keepa, aby analizować sprzedaż konkurencji, marże zysku i sprawdzać słabe punkty.
  • Oblicz cenę docelową: koszt + wysyłka + opłaty Amazon + pożądana marża (celuj na 30–50%).
  • Zweryfikuj popyt: Trendy Google, wyszukiwania TikTok, dyskusje na Reddicie.
  • Oceń wykonalność: Potwierdź, że tania produkcja jest możliwa w Chinach.

Trend 2026 : Narzędzia AI (wtyczki ChatGPT lub specjalistyczne oprogramowanie do badania produktów) przyspieszają wybór nisz i filtrowanie pomysłów o niskiej konkurencji.

Pułapka, której należy unikać : Nie goń na ślepo za trendami wirusowymi – nadmierne badania opóźniają premierę; pośpiech prowadzi do późniejszych zwrotów akcji.

Etap 2: Projekt produktu i pakiet technologiczny + pozyskiwanie dostawców (2–3 miesiące)

Podstawą jest przekształcenie Twojego pomysłu w zrozumiały dla fabryki projekt.

Kluczowe kroki:

  • Utwórz kompletny pakiet techniczny: rysunki wymiarowe, zestawienie materiałów, kolory Pantone, specyfikacje opakowań, wymagania funkcjonalne.
  • Wyślij zapytania ofertowe (zapytanie ofertowe) do 10–20 fabryk pod adresem 1688/Alibaba; krótka lista 3–5 (zobacz nasz przewodnik: 1688 vs Alibaba Przewodnik zaopatrzenia 2026).
  • Negocjuj MOQ, przykładowe opłaty, terminy realizacji i warunki płatności.

Pułapka, której należy unikać : Niejasne specyfikacje powodują duże odchylenia próbek i powtarzające się zwroty. W 2026 r. wykorzystaj dopasowanie fabryczne AI, aby nadać priorytet dostawcom posiadającym istniejące podobne formy w celu szybszego startu.

Etap 3: Próbkowanie i iteracja (3–5 miesięcy – największe wąskie gardło)

Ten etap powoduje 80% opóźnień. Typowy proces składający się z 3 rund:

  • Runda 1: Próbka wyglądu/rozmiaru (Wygląd i działanie).
  • Runda 2: Prototyp funkcjonalny (prototyp roboczy).
  • Runda 3: Złota próbka — wyprodukowana z prawdziwych materiałów/form.

Wskazówki dotyczące przyspieszenia : Zamiast fizycznych zwrotów używaj filmów/zdjęć w wysokiej rozdzielczości do zdalnego zatwierdzania; zablokuj projekt wcześniej, aby zminimalizować zmiany.

Więcej szczegółów na temat rozwoju znajdziesz w naszym pełnym artykule: Harmonogram rozwoju produktów w Chinach.

Etap 4: Oprzyrządowanie, zgodność i produkcja przedprodukcyjna (5–6 miesięcy)

  • Tworzenie form (typowe dla tworzyw sztucznych/metalu: 30–45 dni).
  • Testy zgodności: FCC/CE/RoHS/FDA (obowiązkowe w przypadku elektroniki/urody).
  • Walidacja próbki przedprodukcyjnej (próbka PP).

Powiązany przewodnik : Aby zapoznać się ze standardami kontroli AQL elektroniki, zob Przewodnik dotyczący kontroli jakości AQL 2.5 dla elektroniki.

Etap 5: Depozyt → Produkcja → Kontrola jakości → Wysyłka (6–8/9 miesięcy)

Po wpłaceniu 30% kaucji należy wejść w fazę realizacji (przeważnie 2-3 miesiące).

Uproszczony przepływ:

  • Depozyt + 1–2 tygodnie: Przyjazd surowców + harmonogram produkcji.
  • 2–4 tygodnie: Kontrola podczas produkcji (DUPRO).
  • 4–6 tygodni: końcowa kontrola jakości + opakowanie.
  • 6–10 tygodni: wysyłka (powietrze: 7–14 dni; morze: 30–45 dni).

Kluczowa zasada : Zapłać resztę dopiero po przejściu kontroli jakości — to Twoja ostateczna dźwignia.

Aby uzyskać szczegółowe informacje na temat okresu „czarnej skrzynki” po złożeniu depozytu, codziennych zagrożeń (np. opóźnień materialnych, nagłych podwyżek cen, odmowy kontroli) i sygnałów ostrzegawczych, przeczytaj nasz szczegółowy przewodnik: Co się stanie po wpłaceniu depozytu do chińskiej fabryki?

Opcje wysyłki : Powietrze jest szybkie, ale drogie; Morze jest ekonomiczne, ale powolne; DDP (Delivered Duty Paid) jest zalecany dla początkujących, aby uniknąć problemów z samodzielną odprawą celną.

Etap 6: Przygotowanie do przybycia i uruchomienia FBA (gra końcowa 8–9 miesięcy)

Po dotarciu towarów do FBA pozostają jeszcze 1–3 tygodnie na ostatnie etapy:

  • Odprawa celna + odprawa w magazynie Amazon (kontrole w 2026 roku są bardziej rygorystyczne; DDP zmniejsza ryzyko odrzucenia).
  • Synchronizuj listę: Wykorzystaj zdjęcia produktów z Chin w przypadku treści A+ (zobacz nasz przewodnik: Fotografia produktów Amazon w Chinach Przewaga).
  • Zalecenia wstępne dotyczące zapasów: 1000–3000 sztuk na pokrycie 2–3 miesięcy sprzedaży — unikaj braków w magazynie i zamrożenia kapitału.

Nawet po przyjeździe sprzedawcy tracą tu czas. Typowe problemy:

  • Nieprawidłowe umiejscowienie FNSKU

  • Niezgodne etykiety na kartonie

  • Losowe opóźnienia w inspekcji magazynu

Wskazówka dotycząca zapasów: Zwykle wystarczy 1 000–3 000 sztuk, aby wystartować bez nadmiernego eksponowania gotówki.

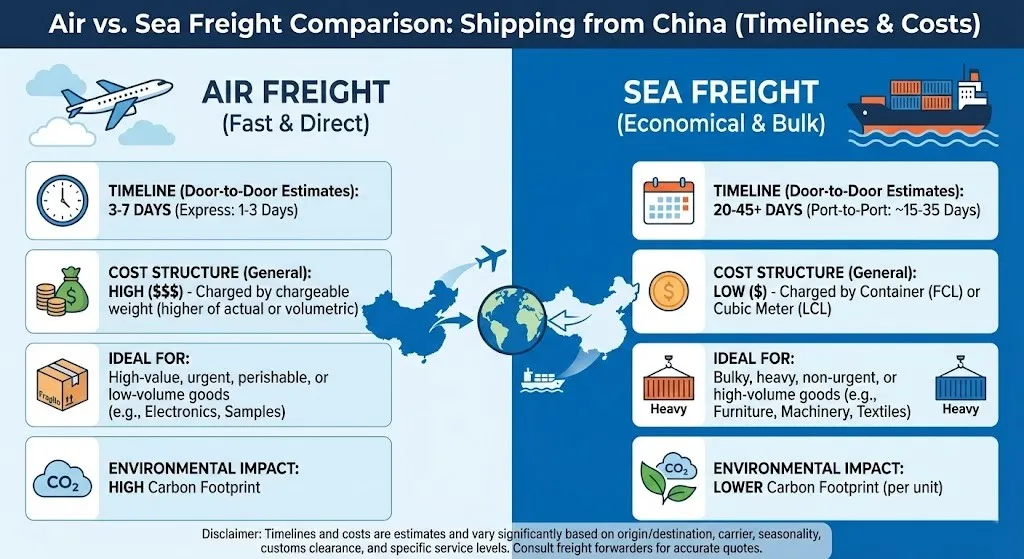

(Powyżej: Infografika porównująca fracht lotniczy i morski dla wysyłki z Chin, podkreślająca harmonogramy i koszty)

Jak przyspieszyć cały proces? Praktyczne wskazówki na rok 2026

Chcesz skompresować 8 miesięcy do 5–6? Wypróbuj te:

  1. Przygotuj z góry kompletny pakiet techniczny — Unikaj projektowania na bieżąco, aby zaoszczędzić 1–2 miesiące na iteracjach.
  2. Użyj dopasowania fabrycznego AI — Narzędzia Dark Horse potrafią znaleźć dostawców posiadających istniejące formy w ciągu zaledwie jednego tygodnia.
  3. Profesjonalny monitoring na miejscu — Cotygodniowe aktualizacje zdjęć/wideo pozwalają wcześnie wykryć problemy.
  4. Negocjacje zbiorcze + bezpieczne płatności — Skorzystaj z konta Trade Assurance lub agencji (patrz Najlepszy sposób płacenia chińskim dostawcom 2026).
  5. Wybierz fabryki z doświadczeniem Amazon — Znają wymagania FBA dotyczące pakowania/etykietowania.

Prawdziwy przypadek : Jeden z klientów wykorzystał dopasowywanie sztucznej inteligencji i pełny nadzór, aby skrócić czas wprowadzenia produktu kuchennego na rynek z 7 do 5 miesięcy, idealnie trafiając w szczyt sezonu w czwartym kwartale.

Czy możesz skompresować oś czasu w 2026 r.?

Tak— o 20–40% , jeśli usuniesz przeróbkę.

Obszar Typowy sprzedawca Zoptymalizowane wykonanie
Próbowanie 60–90 dni 30–45 dni
Zgodność 30 dni 10–15 dni
Dopasowanie dostawcy 3–4 tygodnie 7–10 dni

Lista kontrolna najczęstszych zabójców na osi czasu i unikania

  • Powtarzające się zmiany w projekcie → Wcześniej blokuj specyfikacje na podstawie wewnętrznych recenzji.
  • Ghosting dostawcy → Umowa określa częstotliwość aktualizacji.
  • Brak zgodności → Wstępna selekcja fabryk posiadających istniejące certyfikaty.
  • Opóźnienia logistyczne → Zbuduj czas buforowy + użyj DDP.
  • Brakujące szczyty sezonowe → Planuj od etapu pomysłu, mając na uwadze kalendarz.

Często zadawane pytania

  1. Ile czasu zajmie uruchomienie marki prywatnej na Amazonie z Chin w 2026 roku? Realnie 4–9 miesięcy, w zależności od kategorii i przygotowania.
  2. Czy mogę przyspieszyć harmonogram zaopatrzenia w Chinach? Tak — kompletny pakiet technologiczny, dopasowanie AI i profesjonalny nadzór mogą skrócić czas o 20–40%.
  3. Co się stanie, jeśli mój dostawca opóźni się po złożeniu depozytu? Egzekwuj klauzule umowne + kontrola jakości przez stronę trzecią; szczegółowe informacje znajdziesz w naszym przewodniku po depozytach.
  4. Czy 3-miesięczny start jest kiedykolwiek realny? Tylko w przypadku niezwykle prostych produktów wykorzystujących istniejące formy – a nawet wtedy jest to ryzykowne.

  5. Kiedy powinienem rozpocząć wprowadzanie na rynek w czwartym kwartale? Co najmniej 6–9 miesięcy wcześniej.

Wniosek

Planowanie harmonogramu oznacza przepływ środków pieniężnych i ochronę zysków. Nie pozwól, aby mity o „3-miesięcznej premierze” zrujnowały Twoją podróż po Amazonie. Odpowiednio zaplanuj każdy etap, aby spalić mniej pieniędzy i zarobić więcej.

Potrzebujesz bezpłatnej wyceny swojego produktu na rok 2026? A może fabryki dopasowane do sztucznej inteligencji? Prześlij swój pomysł tutaj — zespół Dark Horse Sourcing odpowie w ciągu 24 godzin – Zapewnienie sprzedawcom Amazon kompleksowych rozwiązań od Chin do FBA.

Uzyskaj wycenę
@Poruszanie się Darkhorse
© Prawa autorskie 2025 DarkHorse Sourcing Wszelkie prawa zastrzeżone.
Uzyskaj bezpłatną wycenę już teraz
